近日,随着最后一处充电终端顺利通过通电调试,由江苏海通建设工程有限公司承建的九处充电场站充电设施安装施工项目圆满竣工。该项目由江苏明茂新能源科技有限公司发包,总投资361.08万元,覆盖连云港市平山、东城、连云古镇、江化北路、海州西门、香溢、党校、新华、大浦九处充电场站,施工工期仅30天,为全市新能源基础设施建设再添新动能。

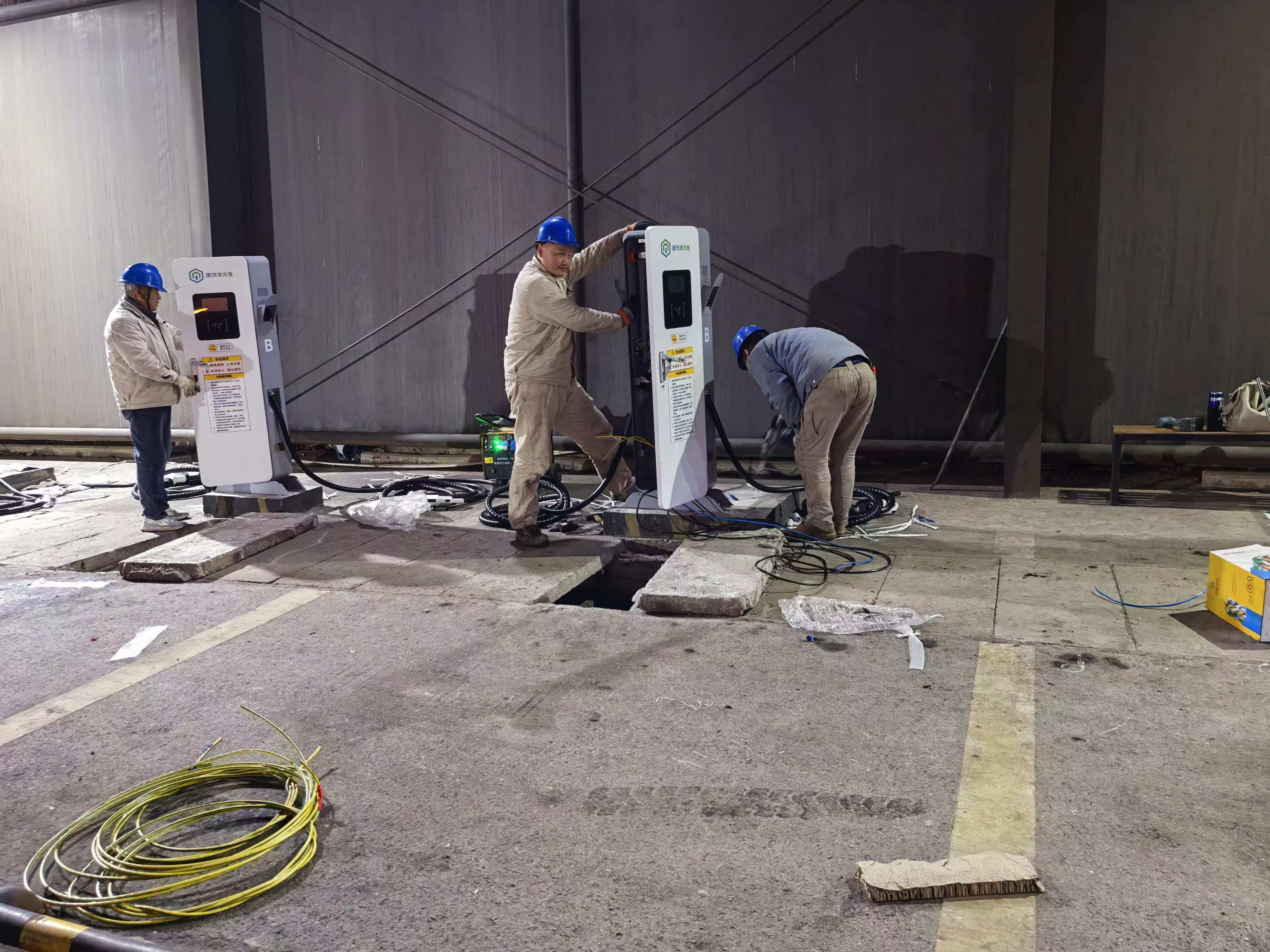

项目启动之初,便面临时间紧、任务重、点位散的三重挑战。为确保工程如期交付,项目部迅速抽调精锐力量组建专项施工队伍,将30天总工期细化为每日任务清单,明确各场站施工节点与责任分工。项目经理带领团队扎根施工一线,从柔性充电堆吊装定位到充电终端接线调试,每一道工序均安排专人全程盯控,严格对照技术规范验收,确保施工精度与质量。
在新华场站,2台1120KW大功率柔性充电堆与9台充电终端需密集安装,设备间距小、接线复杂度高,对施工精度要求极高。施工团队通过优化作业流程、交叉推进工序,连续攻坚提前完成该场站全部安装任务。香溢场站配置的1台1200KW柔性充电堆,是全市当前充电能力最强的单体充电设备,技术人员在调试阶段反复校验电压、电流等核心参数,确保设备充电效率与运行安全性双达标。
施工全程,项目部始终将安全与质量放在首位,严格执行安全文明施工管理措施,落实每日班前安全交底与现场隐患排查,最终实现安全生产零事故目标,所有施工点位质量验收合格率达100%。该项目的建成投用,将显著提升连云港市公共充电服务能力,为市民绿色出行提供更便捷的补能保障,助力碳达峰碳中和目标落地。
