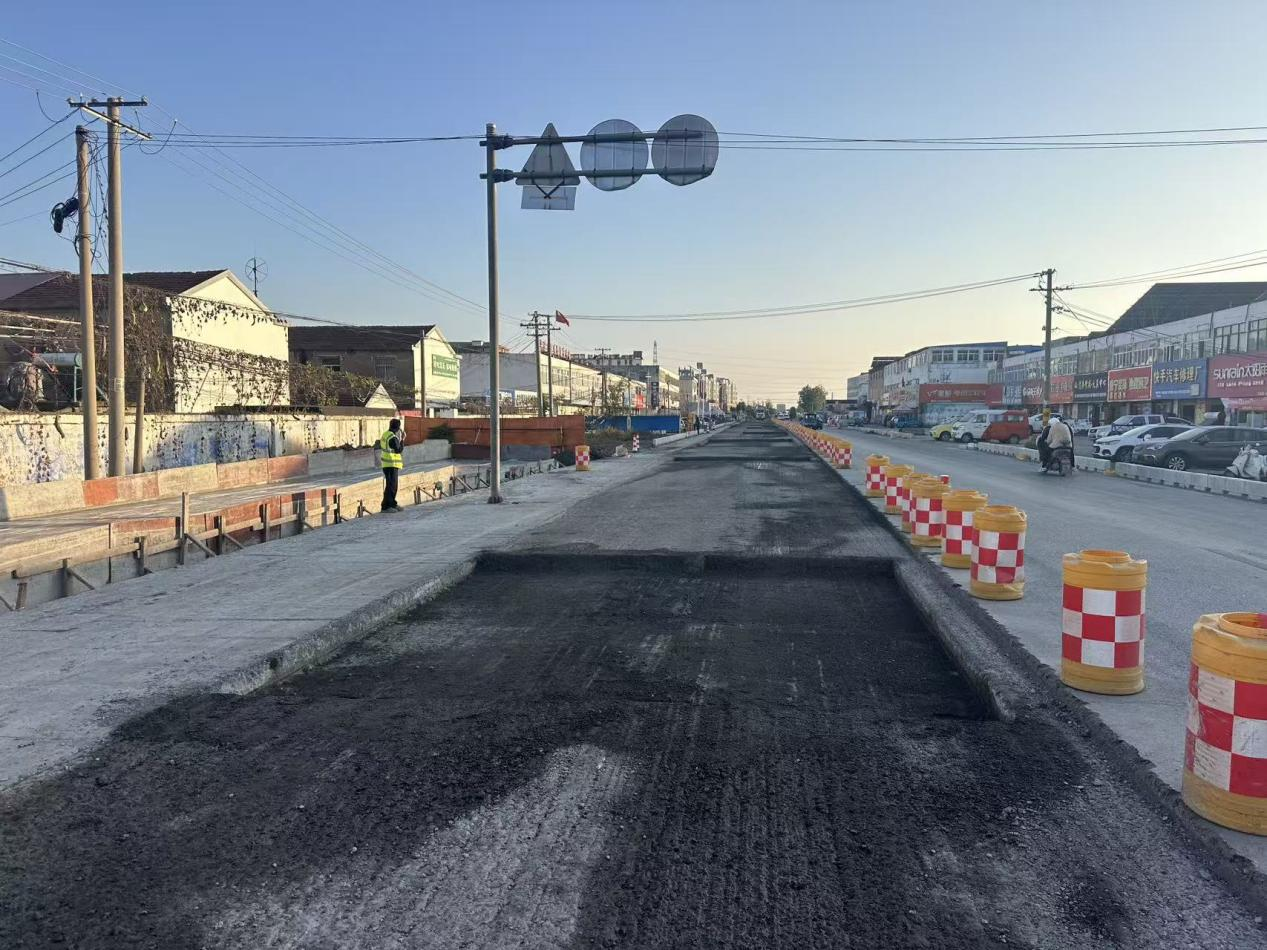

近日,瀛洲南路改造及南延工程(二期)建设各项施工任务有序推进,工程累计完成总投资的27%。总体形象进度同步推进,全线绿化苗木移除、路灯及部分标牌拆除已全部完成,多项关键施工工序按计划落地,为后续工程推进奠定坚实基础。

已完成的施工任务涵盖多个核心环节:累计铺设雨水管道900米、完成起点至福海路1100米机动车道路面施工、浇筑人非车道基层混凝土500米、拓宽福海路以南主路3000米、预制并安装A型路缘石3400米、完成福海路以南东侧1320米老路的沥青铣刨与病害处理,同步推进沥青面层摊铺800米、路缘石安装800米,各工序质量均符合施工标准,为后续施工打下坚实基础。
按照施工计划,下步项目将聚焦两大重点任务集中攻坚:一是完成福海路以南宁海中学以南东侧K5+980-K6+500段520米沥青面层摊铺,确保该路段通行基础成型;二是推进福海路以南西侧K5+220-K6+020段800米老路的沥青铣刨、病害处理及应力吸收层施工,为后续面层铺设扫清障碍。目前整个工程未出现阻碍施工的相关问题,各环节均严格按照既定节奏稳步推进。
